南山区大沙河110kV及以上高压架空线落地改造(二期塘朗变电站以北)工程J1综合井瑞雷波检测

发布时间:2026-07-13 09:13:03 阅读量:18 发布人: 拍照:
一、项目概况

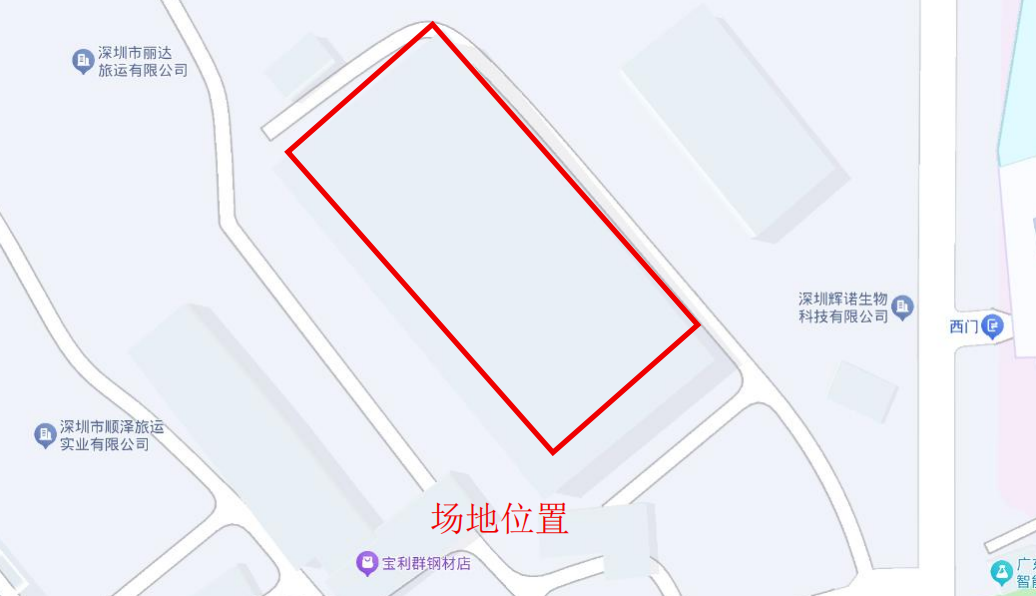

       南山区大沙河110kV及以上高压架空线落地改造(二期塘朗变电站以北)工程从塘朗站外至同乐路西侧新建电缆隧道总长约3681m,共分3个盾构区段,设置8个综合井。根据相关技术标准及设计文件要求,地基土验收检测应进行平板(右基)载荷试验,综合井坑底受空间限制,不具备载荷作业条件,平板(岩基)载荷试验无法实施。现由于工程需要,对J1综合井做瑞雷波检测。场地位置见下图。




二、技术手段
1、外业工作

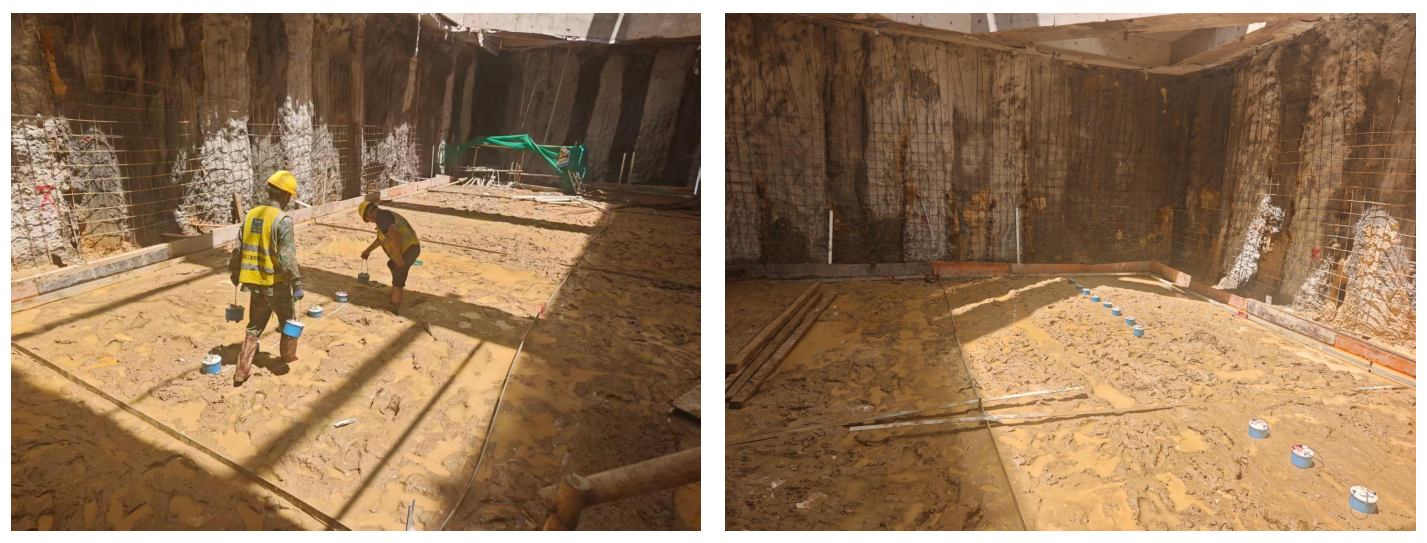

       为达到检测目的,结合场地条件,本次采用被动源法采集瑞雷波地震记录,观测台阵采用线性台阵,24道0.2Hz~150Hz检波器,道间距0.5m。测点记录点取台阵中心点。单个测点观测时长在20min以上。



2、数据采集
       数据处理使用骄佳surfaceplus软件。工作流程图见下图。主要内容包括:
       (1)数据整理和资料预处理,对原始资料进行整理核对、编录,并结合测区不同地质单元对瑞雷波检测资料进行分类。
       (2)对测点的瑞雷面波频散谱进行叠加,然后采用ESPAC法(空间自相关)或F-K法(频率波数)提取频散曲线。若频散点点距过大则不收敛,变化的起点处一般可解释为地质界线,不收敛的频散曲线段不能用于地层速度的计算。
       (3)结合钻探资料给出初始层速度和厚度对频散曲线进行反演。根据曲线的曲率和频散点的疏密变化综合分析,而后反演计算剪切波层速度和层厚。反演过程遵循由浅及深逐层调试,使正、反演结果相接近,完成剪切波层速度和层厚的反演处理。
三、项目成果
       目前,本项目已完成全部内外业工作及成果资料的提交。共计完成瑞雷波检测3点,建议结合标贯试验结果进一步判断J1综合井井底的地基承载力。
